Bocor! Ini Proses Bangun Rumah dari Nol yang Jarang Diungkap Kontraktor

Home » Panduan & Edukasi » Bocor! Ini Proses Bangun Rumah dari Nol yang Jarang Diungkap Kontraktor
Terakhir diupdate pada 04/09/2025
Infografis tahap proses bangun rumah dari nol mulai dari perencanaan, legalitas, konstruksi, finishing, quality control, hingga serah terima rumah

Membangun rumah sendiri dari nol adalah impian banyak orang. Namun, proses bangun rumah seringkali terasa kompleks: dari pemilihan tanah, desain, perijinan, sampai finishing.

Artikel ini hadir sebagai panduan lengkap dan mudah diikuti.

Jadi, kalau kamu sedang menyiapkan fondasi impian (literally 😄), ayo kita urai tahapannya satu per satu!

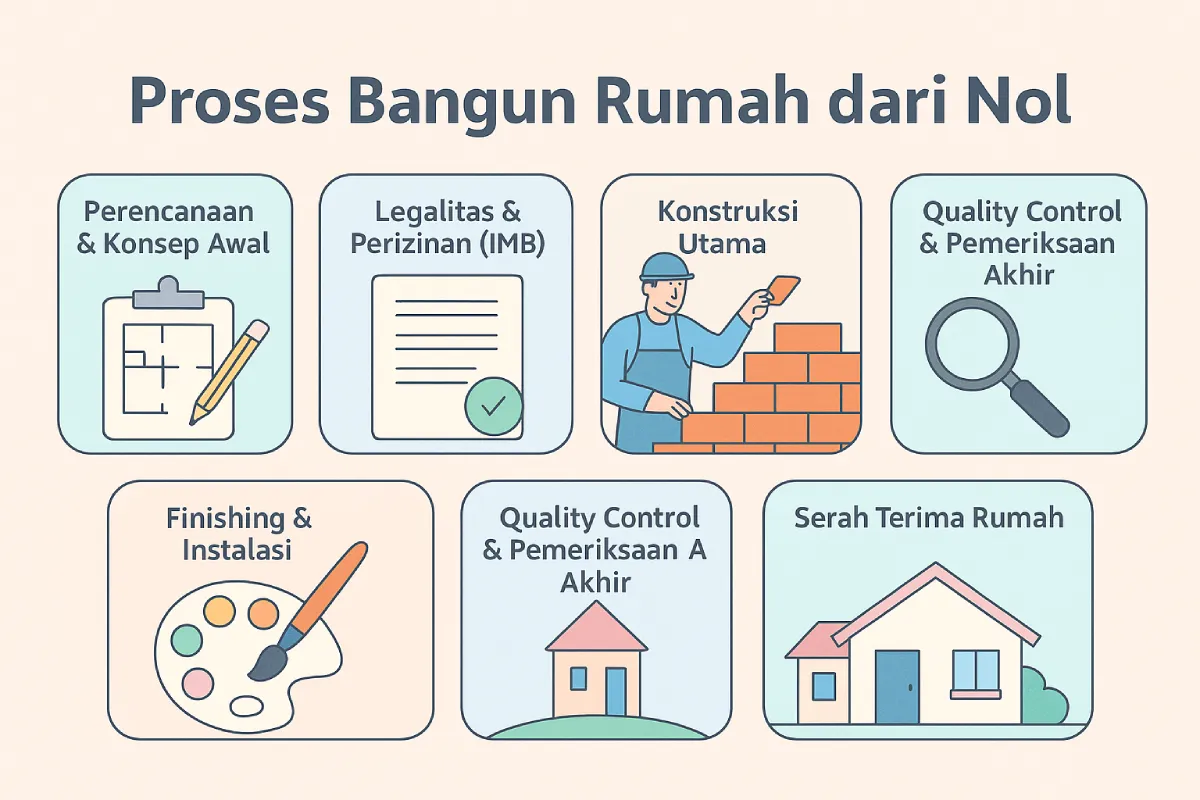

Ringkasan Proses Bangun Rumah dari Nol hingga Selesai

Sebelum kita membahas lebih dalam, berikut adalah ringkasan proses bangun rumah dari nol hingga selesai yang bisa kamu jadikan gambaran besar.

Panduan ini akan membantu kamu memahami urutan logis pembangunan. Mulai dari tahap perencanaan, lalu mengurus izin, berlanjut ke proses pembangunan, hingga akhirnya serah terima rumah secara utuh.

Cocok untuk kamu yang ingin tahu apa saja yang harus dilalui tanpa harus terjun langsung sebagai tukang.

  1. Perencanaan & Konsep Awal 📝
    Tentukan tujuan, anggaran, dan desain rumah sesuai kebutuhan.
  2. Legalitas & Perizinan (IMB) 📄
    Ajukan Izin Mendirikan Bangunan dan pastikan dokumen lengkap.
  3. Konstruksi Utama 🧱
    Mulai dari persiapan lahan, pondasi, struktur, dinding, hingga atap—semuanya dilakukan oleh tukang, tapi kamu tetap perlu tahu tahapan dan cara mengeceknya.
  4. Finishing & Instalasi 🎨
    Termasuk pengecatan, pemasangan keramik, listrik, sanitasi, dan elemen estetika lainnya.
  5. Quality Control & Pemeriksaan Akhir 🔍
    Lakukan pengecekan menyeluruh sebelum rumah diserahterimakan.
  6. Serah Terima Rumah 🏡
    Setelah semua beres, rumah diserahkan resmi ke kamu beserta dokumen penting seperti IMB dan gambar as-built.

Salah satu hal penting di tahap awal adalah menyusun kontrak kerja proyek renovasi agar semua pihak memahami hak dan kewajibannya.

1. Persiapan Awal: Konsep dan Perencanaan Proses Bangun Rumah

1.1 Menentukan Tujuan dan Budget Pembangunan Rumah

Langkah awal adalah menetapkan tujuan: apakah rumah ini untuk ditinggali sendiri, investasi, atau kost?

Setelah menentukan tujuan, langkah berikutnya adalah menetapkan budget keseluruhan. Rinciannya:

  • Biaya tanah
  • Biaya konstruksi (struktur, finishing)
  • Biaya perizinan (IMB, PBB, dll)
  • Dana tak terduga (±10–20%)

Jika kamu ingin membangun rumah tanpa riba dan sesuai nilai Islam, pelajari dulu prinsip rumah tanpa riba, lalu lanjutkan dengan panduan bangun rumah syariah.

1.2 Memilih Tanah dan Lokasi Strategis untuk Rumah

Pilih lokasi yang strategis dan sesuai kebutuhan, karena pemilihan lokasi yang tepat akan memengaruhi kelancaran proses bangun rumah secara keseluruhan.

Pertimbangkan akses jalan, lingkungan, posisinya terhadap matahari dan aliran air hujan.

Selain itu, jangan lupa cek sertifikat tanah dan riwayat kepemilikannya.

1.3 Membuat Sketsa dan Desain Awal Rumah Impian

Merancang rumah impian bukan hanya soal tampilan visual yang menarik, tapi juga soal ketepatan teknis agar bangunan benar-benar bisa dibangun di lapangan.

Karena itu, tidak cukup hanya dengan desain 3D atau sketsa dari template internet.

Sayangnya, kami pernah menemui kasus nyata:

Seorang klien sudah membayar mahal ke arsitek eksternal untuk membuat desain rumah, tapi saat akan dibangun, tim lapangan menemukan bahwa struktur bangunannya tidak memungkinkan untuk dikerjakan. Ternyata, desain tersebut tidak disertai dengan perhitungan teknis dari sisi sipil/struktur. Akhirnya? Desain harus diulang dari nol dan biaya pun jadi dua kali lipat.

seorang klien kecewa karena desain rumah dari arsitek tidak bisa dibangun, sementara arsitek menjelaskan bahwa tidak ada gambar struktur dalam desain tersebut
“Jangan sampai seperti ini — sudah bayar desain mahal, tapi rumah tidak bisa dibangun karena tidak ada gambar struktur. Pilih tim yang lengkap secara teknis dan syariah seperti Nata Bata.”

Inilah pentingnya memastikan bahwa desain arsitektur dan struktur harus saling terintegrasi sejak awal. Banyak orang hanya fokus ke gambar tampilan tanpa memastikan detail teknis, bahkan ada yang langsung membangun tanpa visualisasi yang jelas. Padahal, risiko tanpa desain 3D rumah bisa berujung penyesalan besar dan pemborosan biaya.

Selain itu, kamu juga harus punya :

  • Gambar arsitektur (denah, tampak, potongan)
  • Gambar struktur (pondasi, kolom, balok, atap)
  • RAB (Rencana Anggaran Biaya) sebagai panduan biaya real

Di Nata Bata, kami menyediakan paket lengkap: gambar arsitektur, gambar struktur yang teruji, plus RAB yang rinci — semuanya dikerjakan dengan pendekatan teknis dan syariah.

Kami juga menggunakan akad wakalah bil ujrah untuk memastikan setiap proyek berjalan tanpa riba, sesuai prinsip syariah Islam.

Jadi kamu tidak perlu khawatir desain mahal yang ujung-ujungnya tidak bisa dibangun.

Untuk inspirasi desain dan referensi kualitas pekerjaan kami, kamu bisa lihat portofolio proyek bangunan dari Nata Bata.

proses perencanaan bangun rumah atau toko komersial, menampilkan gambar denah interior lengkap dengan moodboard material, visualisasi 3D, dan layout furnitur yang dirancang oleh tim Nata Bata
Desain denah dan interior toko komersial dari Nata Bata—menggabungkan estetika modern, efisiensi ruang, dan detail teknis lengkap termasuk visualisasi 3D dan pemilihan material.

2.1 Cara Mengurus IMB (Izin Mendirikan Bangunan)

Ajukan IMB ke Dinas Penanaman Modal dan Pelayanan Terpadu Satu Pintu (DPMPTSP) setempat. Dokumen yang kamu butuhkan:

  • Fotokopi sertifikat tanah
  • Rencana bangunan (arsitek/engineer)
  • KTP pemohon

Kamu bisa mengurus IMB secara online melalui portal resmi pemerintah di OSS (Online Single Submission) external link.

  • Pajak PBB
  • Rekomendasi lingkungan (jika diperlukan)

Mengurus aspek legal seperti Pajak PBB dan rekomendasi lingkungan adalah bagian penting dalam tahapan membangun rumah secara sah dan aman

3. Tahap Konstruksi: Proses Bangun Rumah yang Perlu Kamu Pantau

Meskipun pekerjaan konstruksi dilakukan oleh tukang profesional, sebagai pemilik rumah, kamu tetap perlu tahu alur dan standar setiap tahapan. Ini akan membantumu menghindari kesalahan fatal, pemborosan material, atau hasil yang tidak sesuai harapan.

Berikut tahapan penting dan poin-poin yang bisa kamu awasi:

3.1 Persiapan Lahan & Pondasi Rumah

Apa yang dikerjakan tukang:

  • Membersihkan lahan dari semak atau puing
  • Menandai titik pondasi sesuai gambar kerja
  • Menggali pondasi dan memasang besi tulangan
  • Mengecor beton pondasi

Yang perlu kamu cek:

  • Apakah lokasi galian sesuai gambar?
  • Cek, apakah ukuran kedalaman pondasi sama rata?
  • Besi tulangan tidak berkarat dan diikat kuat
  • Tukang memakai campuran beton sesuai standar (bukan terlalu encer)

3.2 Pekerjaan Struktur dan Dinding Rumah

Pekerjaan struktur dan dinding merupakan salah satu inti dari proses bangun rumah. Tahapan ini melibatkan pengerjaan rangka utama bangunan yang akan menentukan kekuatan serta kerataan dinding rumahmu.

Semua dilakukan oleh tukang profesional, tapi sebagai pemilik rumah, kamu tetap bisa melakukan pengawasan dasar.

Yang dilakukan tukang:

  • Membangun sloof, kolom, dan ring balk
  • Menyusun bata atau batako untuk dinding
  • Plester dan merapikan dinding

Yang perlu kamu pantau:

Kerapihan dan kelurusan bata:
Pastikan bata disusun lurus secara horizontal dan vertikal. Dinding yang miring atau melengkung bisa menyebabkan masalah estetika dan struktural di masa depan.

Dinding tidak bergelombang:
Ada dua cara sederhana yang bisa kamu lakukan:

  1. Dengan penggaris aluminium panjang (waterpass lurus):
    Tempelkan penggaris sepanjang 1,5–2 meter ke permukaan dinding. Jika terlihat celah besar di antara penggaris dan dinding, berarti permukaan tidak rata dan perlu diratakan ulang.
  2. Dengan senter atau lampu sorot kecil:
    Arahkan cahaya senter dari samping (bukan dari depan) ke dinding. Cahaya akan menyorot bayangan-bayangan kecil pada bagian yang cekung atau cembung. Permukaan yang bergelombang akan memperlihatkan pantulan cahaya tidak rata atau bayangan yang menonjol.

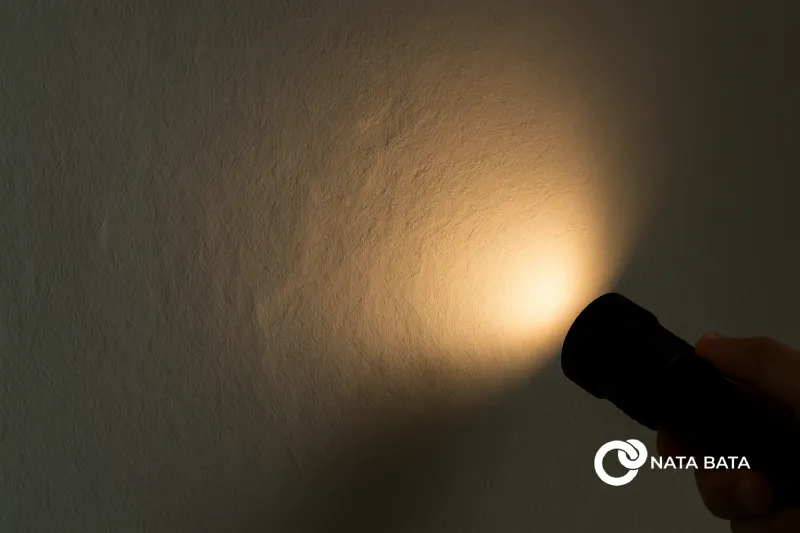

Gambar dinding rumah diperiksa menggunakan senter dari samping untuk mendeteksi permukaan bergelombang, metode pengawasan lapangan oleh tim Nata Bata
Tim Nata Bata menggunakan metode sederhana seperti pencahayaan dari samping untuk mendeteksi ketidakrataan plester dinding—karena detail kecil bisa memengaruhi hasil akhir bangunan secara keseluruhan.

Sudut siku 90 derajat antar dinding:
Cara mengecek: gunakan meteran siku atau penggaris segitiga. Tempelkan ke sudut antara dua dinding—jika tidak pas, berarti sudut belum tepat dan bisa memengaruhi posisi pintu, jendela, dan furniture nantinya.

Kekuatan plesteran:
Plesteran yang baik tidak mudah tergores saat digesek dengan kuku atau jari. Jika plester terasa lembek atau mudah hancur, mungkin komposisi adukan tidak sesuai standar.

3.3 Proses Pemasangan Rangka Atap Rumah

Yang dikerjakan tukang:

  • Memasang rangka atap dari baja ringan atau kayu
  • Melapisi dengan genteng atau atap spandek
  • Mengikat setiap sambungan agar tahan angin

Dalam alur pembangunan rumah, pemasangan rangka atap adalah titik krusial yang menentukan kekokohan struktur keseluruhan.

Yang bisa kamu pastikan:

  • Rangka goyang atau tidak saat dipegang?
  • Apakah genteng tertata rapi dan terkancing sempurna?
  • Adakah talang air untuk aliran hujan?

3.4 Instalasi Sistem Air dan Listrik Rumah

Dikerjakan oleh teknisi khusus:

  • Penarikan kabel listrik ke tiap ruangan
  • Instalasi pipa air bersih dan kotor
  • Pemasangan stop kontak, saklar, dan lampu

Yang perlu kamu tanyakan/cek:

  • Apakah jalur pipa sudah diuji bocor?
  • Kabel disusun rapi dan menggunakan ukuran standar (misal NYA 1.5)?
  • Grounding sistem sudah ada?
  • Pastikan panel listrik dipasang di tempat yang aman dan juga mudah diakses.

3.5 Finishing Awal oleh Tukang dalam Proyek Rumah

Tugas tukang:

  • Pemasangan kusen pintu & jendela
  • Plafon gypsum atau PVC
  • Lantai keramik dan cat dasar

Yang bisa kamu perhatikan:

  • Kusen tidak miring dan sudah diberi ganjal semen yang kuat
  • Plafon rata dan tidak bergelombang
  • Keramik dipasang presisi, nat tidak terlalu lebar
  • Cat merata dan tidak belang

4. Finishing Rumah: Sentuhan Akhir dalam Proses Bangun Rumah

Setelah semua struktur berdiri kokoh dan atap sudah terpasang, kini kamu memasuki tahap yang paling terlihat hasilnya: finishing.

Tahapan finishing menjadi penentu kualitas akhir dari seluruh proses pembangunan rumah.

Tahapan ini mencakup pengecatan, instalasi sanitasi, hingga pemasangan aksesoris interior. Walau terlihat sederhana, finishing adalah bagian yang paling menentukan kualitas visual dan kenyamanan rumah.

4.1 Proses Pengecatan Dinding Rumah

Yang dilakukan tukang:

  • Mengamplas dinding untuk permukaan halus
  • Mengaplikasikan cat dasar (alkali sealer)
  • Mewarnai dinding sesuai pilihan warna

Yang bisa kamu cek:

  • Apakah warna merata dan tidak belang?
  • Adakah cat yang meleleh atau menetes?
  • Dinding sudah rata sebelum dicat?

Tips: Sebisa mungkin, gunakan cat dengan fitur anti-jamur, mudah dibersihkan, dan memiliki daya tutup tinggi.

4.2 Pemasangan Sanitasi & Aksesoris Rumah

Pekerjaan teknisi:

  • Pemasangan kloset, wastafel, shower
  • Instalasi kran, floor drain, dan jalur air bersih/kotor
  • Pengetesan aliran air

Yang bisa kamu pantau:

  • Coba alirkan air dari shower dan periksa tekanan
  • Lihat apakah floor drain mengalir lancar
  • Pastikan keran tidak bocor saat dimatikan
  • Perhatikan kemiringan lantai kamar mandi (agar air tidak menggenang)

4.3 Instalasi Lampu dan Kelistrikan Rumah

Yang dilakukan teknisi listrik:

  • Pasang saklar, stop kontak, dan lampu
  • Test sistem grounding
  • Pastikan kabel tersembunyi dan tidak mencuat

Yang perlu kamu pastikan:

  • Saklar bekerja dengan normal (tidak macet)
  • Stop kontak kuat, tidak longgar saat digunakan
  • Panel listrik tertutup rapi, ada label MCB per jalur

4.4 Pemasangan Pintu, Jendela, dan Interior Rumah

Pekerjaan tukang finishing:

  • Pemasangan daun pintu dan kaca jendela
  • Pemasangan handle pintu, engsel, dan aksesoris
  • Instalasi lemari tanam atau kitchen set (jika ada)

Cek sebagai pemilik rumah:

  • Daun pintu bisa tertutup rapat, tidak oblak
  • Engsel tidak berderit
  • Handle kokoh dan kunci bekerja baik
  • Kitchen set simetris dan presisi

5. Quality Control & Serah Terima Rumah: Langkah Akhir yang Krusial

Sebelum serah terima, pastikan kamu melakukan inspeksi menyeluruh.

Untuk memudahkan, kamu bisa gunakan panduan lengkap berupa checklist renovasi rumah ini agar tidak ada hal penting yang terlewat.

Tahapan ini sering disepelekan, padahal justru merupakan penentu akhir apakah rumah siap dihuni atau belum.

Jangan buru-buru serah terima, karena tahapan ini adalah validasi akhir dari proses membangun rumah dari nol yang telah kamu jalani.

5.1 Pemeriksaan Bersama Sebelum Serah Terima Rumah

Apa yang dilakukan:

  • Pemilik dan kontraktor keliling rumah
  • Memeriksa kondisi tiap ruangan, plafon, dinding, lantai
  • Menyalakan lampu, keran, AC (jika ada), dan menguji semua fitur

Checklist yang bisa kamu gunakan:

  • Apakah semua daun pintu tertutup sempurna?
  • Apakah keramik retak atau lepas?
  • Adakah kebocoran air atau cat yang belang?
  • Apakah seluruh lampu dan saklar berfungsi?

Gunakan checklist tertulis agar tidak ada poin yang terlewat.

Banyak orang menyesal karena tidak teliti di tahap ini. Baca kesalahan fatal bangun rumah yang harus dihindari agar kamu lebih siap.

5.2 Daftar Punch List dan Perbaikan Pekerjaan Rumah

Apa itu punch list?
Punch list adalah daftar hal-hal kecil yang perlu diperbaiki atau disempurnakan sebelum rumah dinyatakan selesai dan diserahterimakan ke pemilik.

Biasanya punch list berisi pekerjaan minor yang tampak sepele, tapi berpengaruh terhadap kenyamanan dan kualitas akhir rumah.

Contoh isi punch list:

  • Tembok tergores atau tidak rata
  • Handle pintu longgar
  • Nat keramik kosong atau retak
  • Cat tembok belang atau tidak merata
  • Saklar tidak berfungsi
  • Jendela macet saat dibuka
Ilustrasi proses bangun rumah saat tahap finishing, seorang klien memeriksa tembok tergores sambil mendiskusikan punch list dengan tukang, termasuk perbaikan seperti nat keramik kosong dan gagang pintu longgar
Punch list adalah daftar perbaikan kecil seperti tembok tergores atau nat kosong yang harus dibereskan sebelum rumah diserahterimakan. Di Nata Bata, tahap ini jadi bagian penting demi kualitas akhir bangunan yang maksimal

Punch list ini dibuat saat pemilik dan tim kontraktor melakukan pemeriksaan bersama.

Wajib didokumentasikan secara tertulis, bisa dalam bentuk form ceklist atau file digital dengan foto.

Kewajiban kontraktor:
Semua poin dalam punch list harus diselesaikan terlebih dahulu sebelum dilakukan serah terima resmi.

Di Nata Bata, kami berkomitmen untuk menyelesaikan semua perbaikan tersebut sesuai standar teknis dan prinsip amanah.

5.3 Proses Serah Terima Rumah & Dokumen Pendukung

Jika semua sudah sesuai dan tidak ada temuan pada punch list, kamu bisa:

  • Lanjut ke penandatanganan Berita Acara Serah Terima (BAST)
  • Minta dokumen berikut:
    • Gambar kerja final (as-built drawing)
    • IMB dan surat pendukung
    • Sertifikat garansi pekerjaan (jika diberikan)

Tips: Simpan semua dokumen dalam 1 map khusus rumah, termasuk bon pembelian material dan catatan harian proyek (kalau ada).

6. Estimasi Waktu & Biaya Proses Bangun Rumah

6.1 Perkiraan Durasi Pembangunan Rumah

Biasanya:

  • Perencanaan & IMB: 1–2 bulan
  • Konstruksi (struktur & atap): 4–6 bulan
  • Finishing & quality control: 2–3 bulan
    ➡ Total ≈ 7–11 bulan untuk rumah standar satu lantai.

6.2 Perkiraan Biaya Bangun Rumah dari Nol

Salah satu pertanyaan yang paling sering muncul dalam proses bangun rumah adalah: “Berapa biayanya?”.

Biaya konstruksi di Indonesia:

  • Rumah standar: Rp 3–5 juta/m²
  • Total untuk 100 m² ≈ Rp 300–500 juta
    (tergantung lokasi, kualitas material, dan upah tukang)

7. Tips Hemat & Praktis Membangun Rumah

  • Untuk menghemat tanpa mengorbankan kualitas, gunakan bahan lokal berkualitas
  • Ambil kontraktor all-in (struktur + finishing)
  • Aplikasikan value engineering: desain efisien, biaya terkontrol
  • Buat buffer dana tak terduga: +10%
  • Dokumentasikan progres foto/video setiap fase

Agar tidak salah pilih kontraktor, kamu bisa ikuti tips memilih jasa kontraktor terpercaya yang sudah kami rangkum.

Paragraf Penutup

Semoga panduan proses bangun rumah ini membantumu merancang dan mewujudkan rumah impian—dari sketsa awal hingga serah terima kunci.

Jangan biarkan momen besar ini dijalani tanpa arahan yang jelas.

Kalau kamu ingin membangun rumah tanpa riba, dengan akad yang syariah, sistem pembayaran transparan, dan tim yang amanah, kamu bisa percayakan proyekmu kepada tim kami di Nata Bata.

Ingin tanya-tanya dulu soal IMB, struktur beton, atau desain interior? Tinggal hubungi kami atau tulis di kolom komentar.

Jangan lupa share artikel ini kalau kamu rasa bermanfaat.

Semoga jadi jalan awal menuju rumah yang berkah dan nyaman untuk keluarga 😊
